جارٍ تجهيز منظومة مرافد

MARAFID RESEARCHمرجع علمي وهندسيجاري العمل

الحظائر الذكية المتكاملة

المرجع العلمي والهندسي: المواصفات، الأنظمة، المؤشرات والمخططات

صاحب الابتكار
المهندس عبدالغني شربجي
الطاقة الاستيعابية
500 رأس - 10 عنابر × 50 رأسًا
الموقع
مهد الذهب - الإدارة: المدينة المنورة
نوع الوثيقة
مرجع تقني وتقديرات أولية
500رأسالطاقة الاستيعابية
10عنابر50 رأسًا لكل عنبر
7دقائقزمن دورة المكشطة الآلية
60مشربًا ذكيًا6 لكل عنبر
24أسبوعًامدة التنفيذ التقديرية
01

١. نبذة عن المشروع

تُمثّل الحظائر الذكية رؤية هندسية لتطوير تسمين الأغنام وتحسين سلالاتها وتطبيق الاقتصاد الدائري، بالجمع بين استدامة الموارد وأتمتة العمليات والحلول التقنية لرفع الكفاءة الإنتاجية وخفض التكاليف التشغيلية. وهي من ابتكار المهندس عبدالغني شربجي.

الأهداف الاستراتيجية

01تطبيق الاقتصاد الدائري

إعادة تدوير الفضلات وتحويلها آليًا إلى سماد عضوي عالي الجودة لتقليل الانبعاثات الكربونية وغازي الأمونيا والميثان.

02الأتمتة الشاملة والذكاء الاصطناعي

الاعتماد على الأنظمة الذكية لتوفير الجهد البشري وخفض التكاليف التشغيلية ومعدلات العمالة.

03رفع الكفاءة الإنتاجية

تحسين معدل التحويل الغذائي (FCR) وتقليل نسب النفوق إلى أدنى مستوياتها بالرعاية الصحية المبكرة والتغذية المحددة.

04الاعتماد على الطاقة النظيفة

تشغيل الحظائر عبر منظومة طاقة شمسية (ألواح وبطاريات تخزين ومنظمات شحن وعواكس).

هذا المرجع يعتمد على وثائق المشروع الداخلية وإنفوجرافيكها. الأرقام المالية والتشغيلية تقديرية أولية، وتُعتمد مواصفاتها النهائية بعد الدراسة الفنية والتصميم التفصيلي.

02

٢. المخطط والمساحات

تُقسَّم الحظيرة إلى عشرة عنابر في كل منها 50 رأسًا، بإجمالي 500 رأس. وتتوزع المساحات كما يلي:

مساحات الحظيرة والمناطق الداخلية (م²)
المساحة الإجمالية للحظيرة57.17 × 114 م
6,517
الهنجر المظلل21 × 114 م
2,394
منطقتا تشميس خارجيتان (كل جانب 350.54)17 × 20.62 م × 2
701
منطقة التغذية والخدمات (المنتصف)5 × 114 م
570
عنبرا المبيت المظللان (كل جانب 148.53)7.20 × 20.63 م × 2
297
المصدر: وثيقة المواصفات الهندسية للمشروع (الأبعاد بالمتر). النسب في الأعمدة مقارنة بأكبر مساحة.
10 × 50عنابر × رؤوس = 500 رأس
6,517.38 م²المساحة الإجمالية للحظيرة
2,394 م²مساحة الهنجر المظلل
570 م²منطقة التغذية والخدمات
الشكل 1 المخطط العام للمجمع (توضيحي)يوضح العنابر وغرفة التحكم والمراقبة ومغسلة وتعقيم المركبات وخزان المياه والطاقة الشمسية ومسارات الدخول والخروج.
03

٣. أنظمة العنبر والبنية التحتية

الأرضيات البلاستيكية المرفوعة (لون أزرق سماوي)

مقاس الأرضية وتحملها0.60 × 0.60 م - تتحمل حتى 260 كجم للقطعة، مزوّدة بخاصية منع الانزلاق
الكمية للحظيرة الواحدة4,400 قطعة (2,200 لكل جانب)
القواعد والعوارض12,600 قاعدة حاملة و1,100 عارضة (T 120C)
الهدف التصميمي (اللون)تقليل انجذاب الحشرات الطائرة والزواحف والعقارب للحظيرة، بحسب مبتكر الفكرة
الجفاف والنظافةتمر الفضلات والسوائل مباشرة إلى الأنفاق السفلية لتقليل التعفن وأمراض الأظافر والطفيليات المعوية

الهيكل الإنشائي

54دامر حديد (30 سم، طول 12 م)
228لوح ساندويتش بانل 75 مم للسقف
9أنفاق لتصريف الفضلات
557.82 م³خرسانة الجدران والأرضيات

المصدر: جدول الكميات والمواصفات الإنشائية في وثيقة المشروع (حديد التسليح للمجاري والأنفاق نحو 44.94 طن).

التصميم الداخلي للعنبر

الشكل 2 عناصر العنبر السبعةسياج الحظائر، أحواض التغذية، مراوح التهوية، الكاميرات، الإضاءة LED، أرضيات الغنم، والممرات الواسعة التي تسهّل الحركة والتنظيف.
04

٤. التغذية والمياه

1,000 كجمشعير مستنبت يوميًا (500 رأس)
500 كجمسيلاج ذرة مخمّر يوميًا
1,500 كجمإجمالي الخلطة اليومية المتوازنة
5,000 لتراحتياج الماء اليومي (10 لتر/رأس)

يُقدَّم لكل رأس 1 كجم شعير مستنبت + 0.5 كجم سيلاج ذرة مخمّر بالخميرة الحية في وجبتين: الساعة 6 صباحًا والساعة 4 عصرًا. وتُسقى الأغنام عبر 60 مشربًا ذكيًا بحساسات لمستوى المياه وجودتها (6 لكل عنبر)، وتغذيها 10 خزانات بسعة 500 لتر.

يرتبط هذا البرنامج بمحطة الشعير المستنبت وخندق السيلاج؛ انظر التقرير الكامل لمحطة الشعير المستنبت. ويعمل نظام قناة التغذية الداخلية ذاتية التنظيف على فصل مستوى التغذية عن مستوى التجميع لإبقاء سطح التغذية جافًا ونظيفًا.

05

٥. المناخ والتتبع الذكي

النظامالتغطية والمواصفاتالتكلفة التقديرية (ريال)
أطواق / شرائح RFID ذكية500 شريحة لتتبع النشاط والاجترار والمؤشرات الحيوية25,000 - 40,000
أجهزة الاستشعار والمناخمحطتان بيئيتان (حرارة، رطوبة، غازات الأمونيا والميثان) + وحدات تحكم بالمراوح والرذاذ10,000 - 15,000
أتمتة التغذية والمشارب60 مشربًا ذكيًا بمستشعرات الجودة + خطوط توزيع أعلاف أوتوماتيكية20,000 - 30,000
كاميرات الرؤية الحاسوبية4-6 كاميرات ذكية لمراقبة حركة الماشية واكتشاف الخمول12,000 - 18,000
البرمجية ولوحة التحكم المركزيةنظام إدارة المزرعة والربط بالسحابة8,000 - 15,000
الإجمالي التقني التقديري75,000 - 118,000
  • إدارة المناخ: وحدتا استشعار ذكيتان لضبط الحرارة والرطوبة وتشغيل المراوح والتبريد بالرذاذ آليًا لتفادي الإجهاد الحراري.
  • التتبع والرقابة الصحية: شريحة RFID لكل رأس لمراقبة النشاط ومعدلات الاجترار لحظيًا، والاكتشاف المبكر للأمراض، وتحديد فترات التلقيح ودورات الشياع.
  • الإدارة الرقمية: تتصل بيانات الحظائر بالمنصة الرقمية للمشروع؛ اطّلع على المنصة الرقمية.

القدرات المذكورة (الاكتشاف المبكر للأمراض، الرؤية الحاسوبية، قياس الاجترار) أهداف تصميمية للنظام، وتتطلب التحقق من دقتها في البيئة التشغيلية قبل الاعتماد عليها.

06

٦. النظافة والتدوير

نظام المكشطة الآلية للمخلفات

8كشاطات ستانلس ستيل 304، عرض 2.20 م
3 × 2 + 1محركات مع علب تروس: ثلاثة بقدرة 2 حصان وواحد 1 حصان
1,000 مسلك فولاذي بقطر 15 مم لسحب الكشاطات
10مفاتيح نهاية (Limit Switches) في لوحة التحكم

تتحرك المكشطة أسفل الأرضية في المسار المخصص وتدفع المخلفات إلى القنوات، بزمن تشغيل مبيّن في إنفوجرافيك المشروع كل 7 دقائق، دون تدخل بشري.

مسار المخلفات وتدويرها

  1. 1فتحات الأرضية
  2. 2الأنفاق السفلية (9 أنفاق)
  3. 3المكشطة الآلية (8 كشاطات)
  4. 4سير ناقل (25 م)
  5. 5فاصل السوائل عن الصلب
  6. 6تخمير هوائي مغلق + تقليب
  7. 7غربلة وتعبئة
معدة وحدة التدويرالوظيفة والمواصفاتالعدد
فاصل السوائل عن الصلب (Screw Press)فصل المواد الصلبة عن السائلة لرفع كفاءة التخمير، ورطوبة مثالية 50-60%1 وحدة
سير نقل ميكانيكينقل السماد المستخرج من الكشاطات إلى منطقة التخمير25 مترًا
خلاط ومقلّب السمادتقليب وتهوية السماد وتسريع التخمير الهوائي (55-65 °م)1 وحدة
الغربلة والتعبئة الآليةتنقية السماد وتعبئته في أكياس زراعية (25/50 كجم)1 خط

الإنتاج اليومي التقديري من السماد المعالج: 1.5 - 2 طن (تقدير أولي). خفض غازات الأمونيا والميثان بنسبة تتجاوز 85% هدف تصميمي معلن من مبتكر الفكرة ويحتاج إلى قياس ميداني.

07

٧. الولادة والتشغيل اليومي

حظائر الولادة: دخول وخروج

أولًا: دخول الولادة

  1. استقبال النعاج الحوامل (قبل الولادة بـ 5-7 أيام) بالفرز والفحص الصحي والتطعيم عند الحاجة
  2. الدخول عبر ممر منظم يسهّل الحركة ويمنع الازدحام
  3. توزيع النعاج على أقسام الولادة بحسب الحالة والسلالة وتاريخ الولادة المتوقع
  4. البقاء داخل بيئة نظيفة وآمنة مع سحب المخلفات أسفل الأرضية البلاستيكية
  5. إتمام الولادة والرعاية الأولية للنعاج والمواليد (تنظيف، رعاية أولية، متابعة صحية، تدفئة)

ثانيًا: خروج الولادة

  1. التأكد من جاهزية الخروج: تبقى النعجة مع مواليدها حتى 15 يومًا مع متابعة نظام الرضاعة
  2. فحص صحي للمواليد والنعجة
  3. خروج النعاج مع مواليدها عبر ممر الخروج بنظام سلس وآمن
  4. الانتقال إلى أقسام التربية المخصصة بعد التأكد من جاهزيتها
  5. الاستمرار في التربية والنمو حتى الفطام
الشكل 3 دخول وخروج الولادة في الحظائر الذكيةنظام متكامل لضمان رعاية الأم والمواليد وتحقيق أعلى معدلات البقاء والجودة.

المخطط التشغيلي اليومي

  1. الوجبة الأولى

    شعير مستنبت + سيلاج ذرة مخمّر بالخميرة الحية

  2. التشميس

    فتح عنابر المبيت لدخول الأغنام إلى مناطق التشميس + تحليل قراءات RFID

  3. التحكم المناخي

    تشغيل التبريد بالرذاذ والمراوح آليًا للوقاية من الإجهاد الحراري

  4. الوجبة الثانية

    نفس الخلطة + مراجعة مستويات الخزانات

  5. دورة النظافة الآلية

    سحب التجميع اليومي للسماد نحو وحدات التدوير والمعالجة

  6. إغلاق العنابر

    إضاءة منخفضة بالطاقة الشمسية + مراقبة الاجترار ليلًا عبر الحساسات

08

٨. الطاقة الشمسية

تُشغَّل الحظيرة بالكامل بمنظومة طاقة شمسية مستقلة (Off-Grid) تغطي المحركات والكشاطات والمراوح والتبريد والإضاءة والأنظمة الذكية على مدار 24 ساعة.

المكوّنالتقديرالتكلفة التقديرية (ريال)
الألواح الشمسيةقدرة إجمالية ~25-30 كيلوواط (نحو 45-50 لوحًا بقدرة 550 واط)35,000 - 45,000
بنك بطاريات الليثيومسعة تخزين 60-80 كيلوواط ساعة55,000 - 75,000
العاكس ومنظمات الشحن (MPPT)عاكس 20-25 كيلوواط15,000 - 22,000
الهياكل والكابلات ولوحات الحماية والتركيب-12,000 - 18,000
إجمالي الاستثمار في الطاقة الشمسية117,000 - 160,000

الحمل التشغيلي المقدّر 15-20 كيلوواط ساعة. وتختلف هذه التقديرات عن منظومة محطة الشعير (40 كيلوواط) لاختلاف الأحمال.

09

٩. التكلفة والتقديرات

الاستثمار الأولي التقديري - نطاق التكلفة لكل بند (ألف ريال)
البنية التحتية والخرسانات والأنفاق
185 - 220
الهيكل الحديدي والأسقف (ساندوتش بانل) والتقفيل الجانبي
230 - 260
الأرضيات البلاستيكية والأجهزة الميكانيكية للكشاطات
120 - 150
منظومة الطاقة الشمسية المستقلة
117 - 160
الذكاء الاصطناعي والمستشعرات وشرائح RFID
75 - 118
وحدة تدوير الفضلات وإنتاج السماد العضوي
80 - 110
الشريط الفاتح حتى الحد الأدنى، والشريط الأخضر بين الحد الأدنى والأعلى للتقدير.
بند التكلفةالتكلفة التقديرية (ريال سعودي)
البنية التحتية والخرسانات والأنفاق185,000 - 220,000
الهيكل الحديدي والأسقف (ساندوتش بانل) والتقفيل الجانبي230,000 - 260,000
الأرضيات البلاستيكية والأجهزة الميكانيكية للكشاطات120,000 - 150,000
منظومة الطاقة الشمسية المستقلة117,000 - 160,000
الذكاء الاصطناعي والمستشعرات وشرائح RFID75,000 - 118,000
وحدة تدوير الفضلات وإنتاج السماد العضوي80,000 - 110,000
إجمالي الاستثمار الأولي التقديري (CapEx)807,000 - 1,018,000

الأثر الاقتصادي المتوقع (تقديرات سنوية)

25 - 40 ألفريال/سنةتوفير الكهرباء/الديزل بالطاقة الشمسية (حتى 90% مقارنة بالمولدات)
60 - 90 ألفريال/سنةتخفيض العمالة (3-4 عمال نظافة وتغذية) بالأتمتة
35 - 50 ألفريال/سنةعائد بيع السماد المعالج أو استخدامه زراعيًا
< 1.5%نسبة النفوق المستهدفةبفضل الاكتشاف المبكر للأمراض وتوازن العلف

جميع الأرقام أعلاه تقديرات أولية مبنية على أسعار السوق وقت إعداد الوثيقة، وليست عروض أسعار ولا عوائد مضمونة. لا تتضمن الأرض ولا مرافق المعالجة والمسلخ والأعلاف، وتحتاج إلى دراسة جدوى مالية تفصيلية قبل أي قرار استثماري. هذا المرجع لا يُعد استشارة مالية مرخصة.

10

١٠. الجدول الزمني

يُقدَّر تنفيذ المشروع بنحو 6 أشهر (24 أسبوعًا) موزعة على خمس مراحل متداخلة:

الجدول الزمني التقديري (أسابيع)
04812162024
1
1-6
2
5-12
3
11-16
4
15-20
5
21-24
  1. 1
    البنية التحتية والأنفاق الخرسانية (الأسبوع 1 - 6)

    حفر وتجهيز 9 أنفاق لتصريف الفضلات، وصب الفرشات والقواعد والأعمدة والميدات وخرسانة جدران وأرضيات الأنفاق.

  2. 2
    تركيب الهناجر والسقف والتقفيل (الأسبوع 5 - 12)

    تركيب 54 دامر حديد والمواسير، والدهان الأساسي، وساندويتش بانل السقف، والتقفيل الجانبي بشبك البقلاوة وتيوبات الحديد.

  3. 3
    الأرضيات البلاستيكية ونظام الكشاطات (الأسبوع 11 - 16)

    تثبيت 12,600 قاعدة حاملة و1,100 عارضة، وتركيب 4,400 قطعة أرضية، وتمديد أسلاك السحب وتركيب الكشاطات الثمانية والمحركات ولوحة التحكم.

  4. 4
    الطاقة الشمسية والتقنيات الذكية (الأسبوع 15 - 20)

    تركيب محطة شمسية بقدرة ~25-30 كيلوواط وبنك البطاريات، وشبكة المياه الذكية (60 مشربًا و10 خزانات) وحساسات المناخ وأطواق RFID.

  5. 5
    الاختبارات والتأهيل التشغيلي (الأسبوع 21 - 24)

    اختبار دورات حركة الكشاطات وضبط المستشعرات، وإدخال الدفعة الأولى من الماشية وتفعيل برامج التغذية.

11

١١. المعرض والمخطط العام

مجسمات وإنفوجرافيك توضيحية للمشروع. انقر على أي شكل لتكبيره.

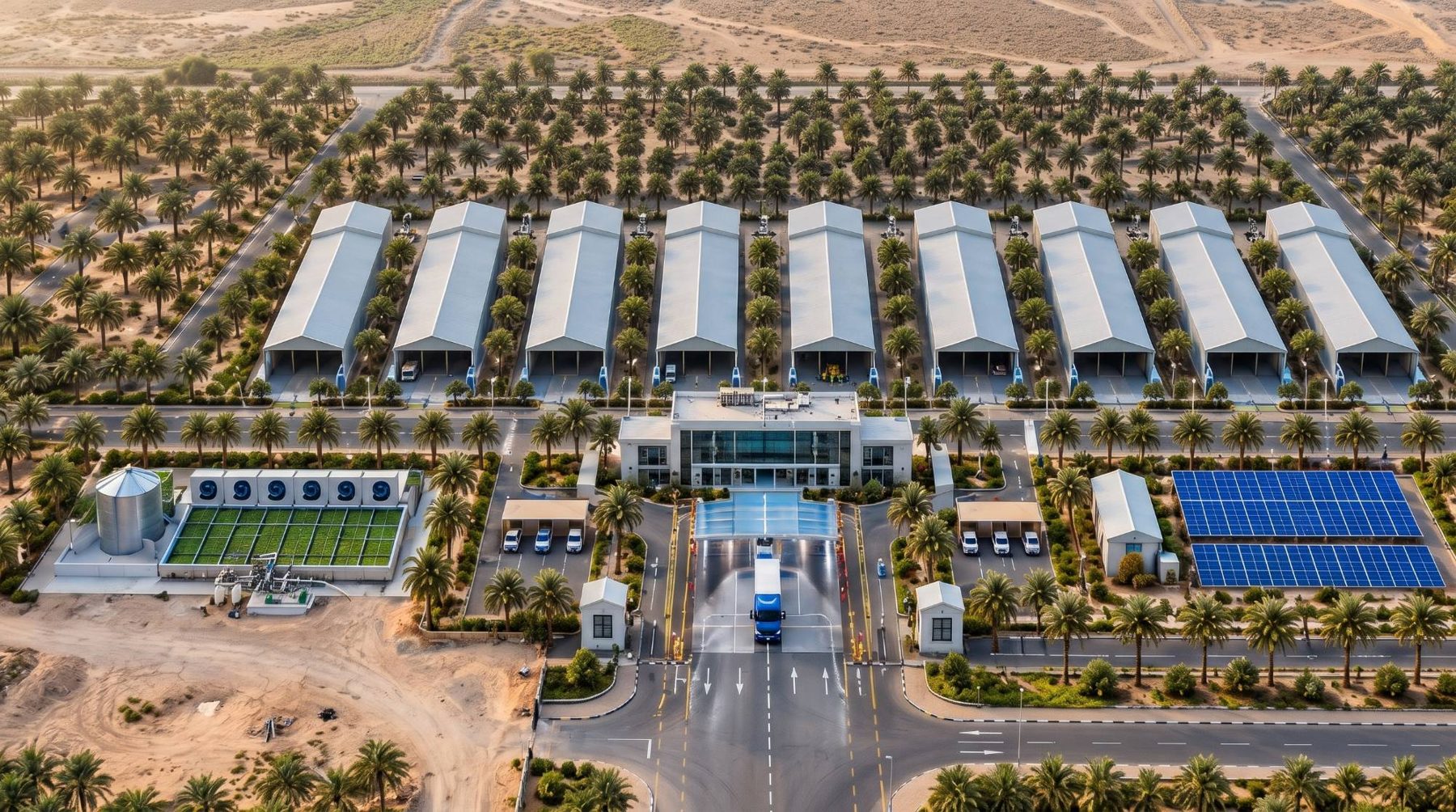

الشكل 4 مجسم جوي للمجمعمنظر جوي توضيحي للمجمع: عنابر الحظيرة، ومبنى غرفة التحكم والمراقبة، ومحطة المياه والطاقة الشمسية، ومدخل ومخرج المركبات.

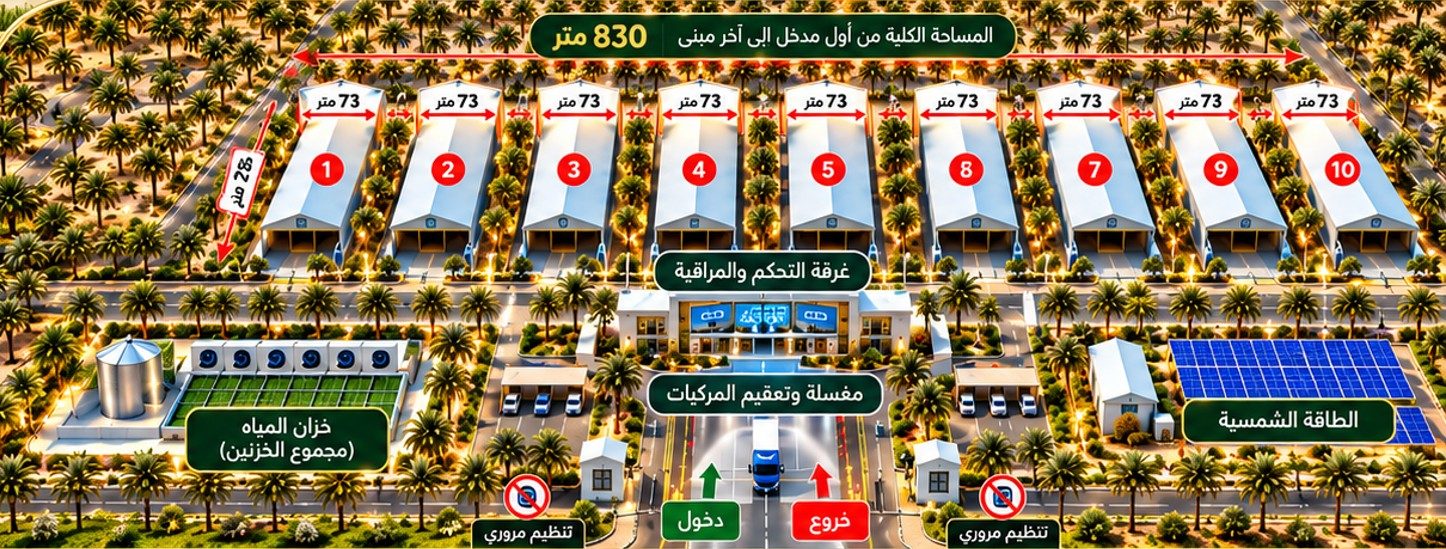

الشكل 5 المخطط العام - منظور ملوّنمخطط توضيحي ملوّن لتوزيع العنابر وغرفة التحكم والمراقبة ومغسلة وتعقيم المركبات وخزان المياه والطاقة الشمسية ومسارات الدخول والخروج.

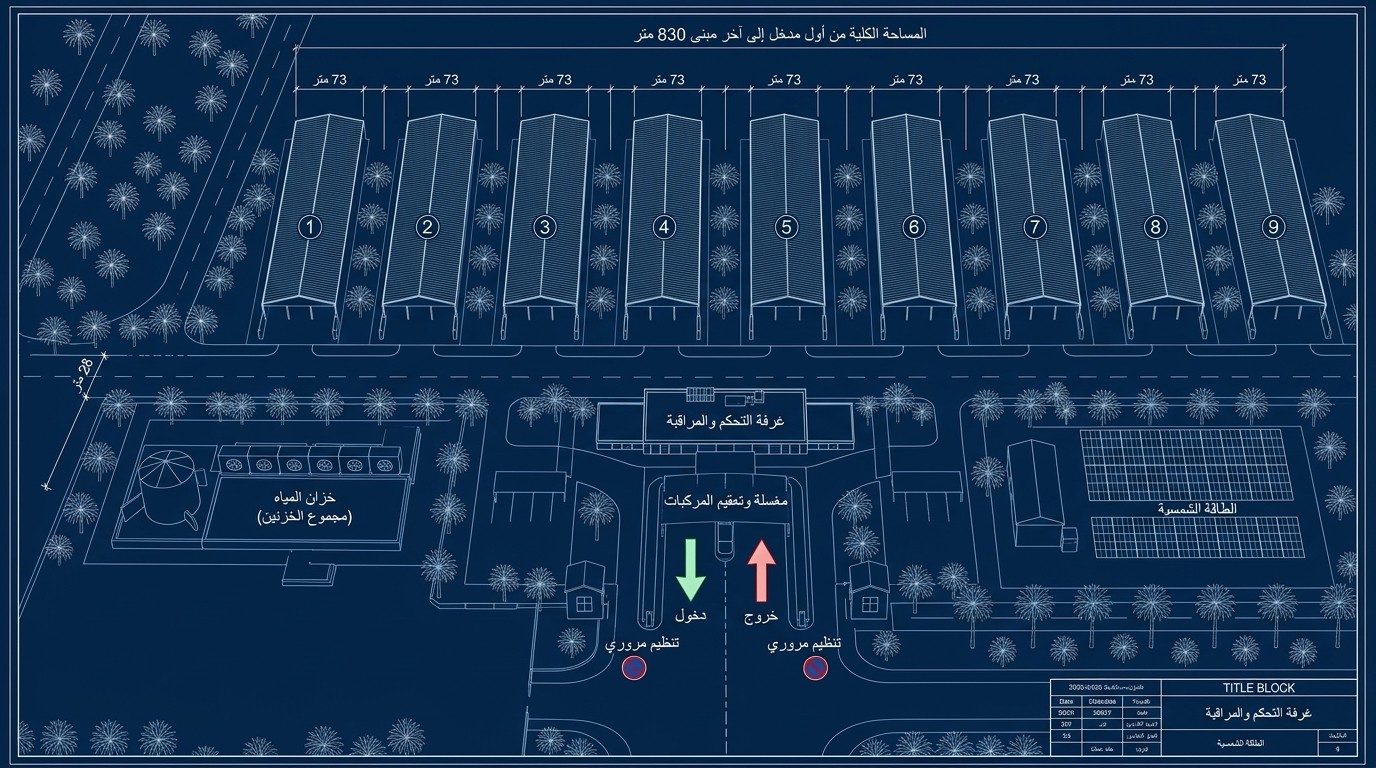

الشكل 6 المخطط العام - لوحة هندسية زرقاءمخطط هندسي توضيحي للعنابر والمرافق الخدمية ومحاور الحركة.

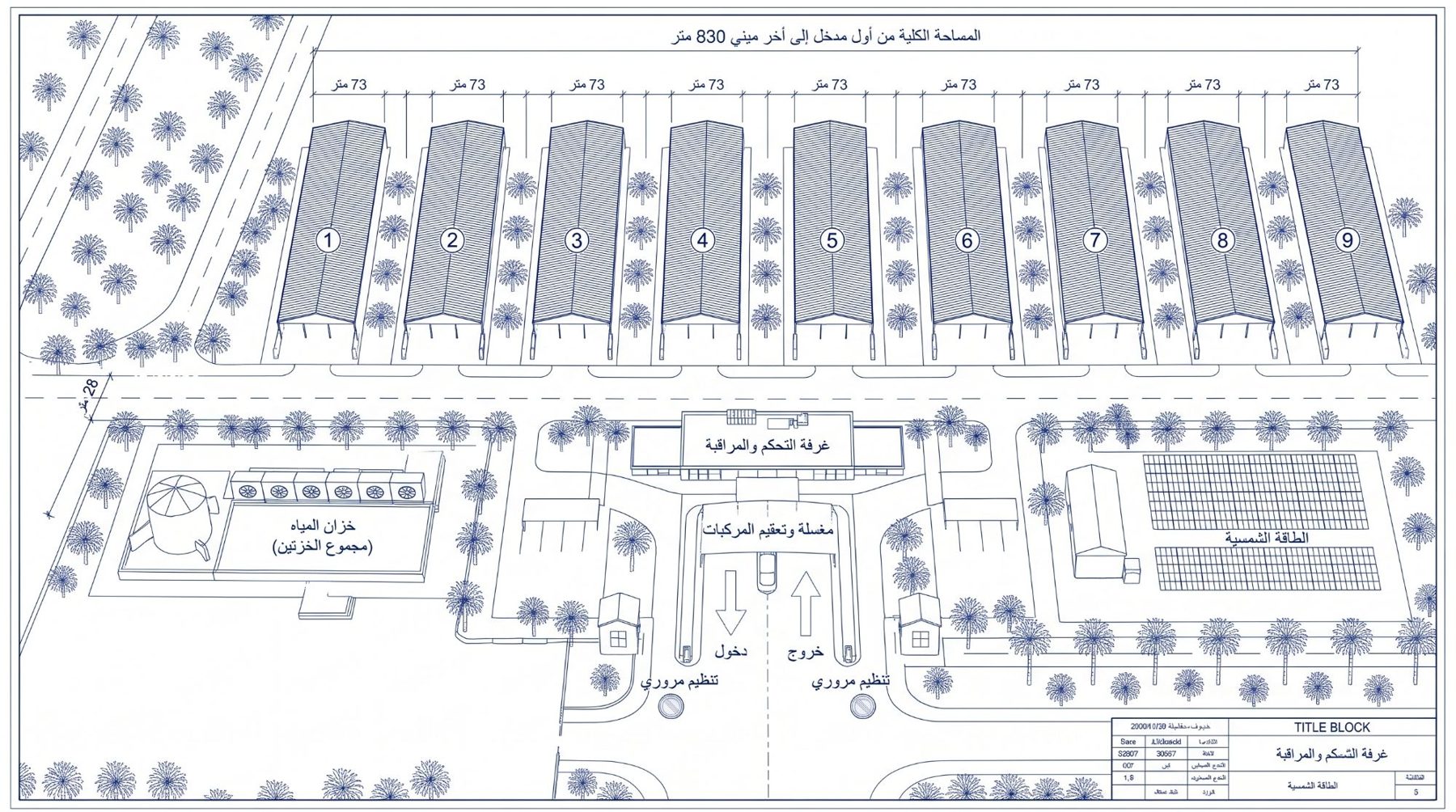

الشكل 7 المخطط العام - لوحة بيضاءنسخة بيضاء من المخطط الهندسي التوضيحي لتوزيع العنابر والمرافق.
الشكل 8 مقدمة حظائر التسمين الذكيةمنظومة حديثة لتسمين الأغنام بكفاءة عالية وجودة مستدامة، مع إدارة تغذية فعّالة ومراقبة ذكية.
الشكل 9 تصميم العنبر الداخليعناصر العنبر: سياج الحظائر، أحواض التغذية، مراوح التهوية، الكاميرات، الإضاءة LED، أرضيات الغنم، والممرات.

الشكل 10 ملخص المشروع: 500 رأسنظرة عامة: 10 عنابر × 50 رأسًا، والمكشطة الآلية كل 7 دقائق، وقنوات جمع المخلفات والبنية أسفل الأرضية.

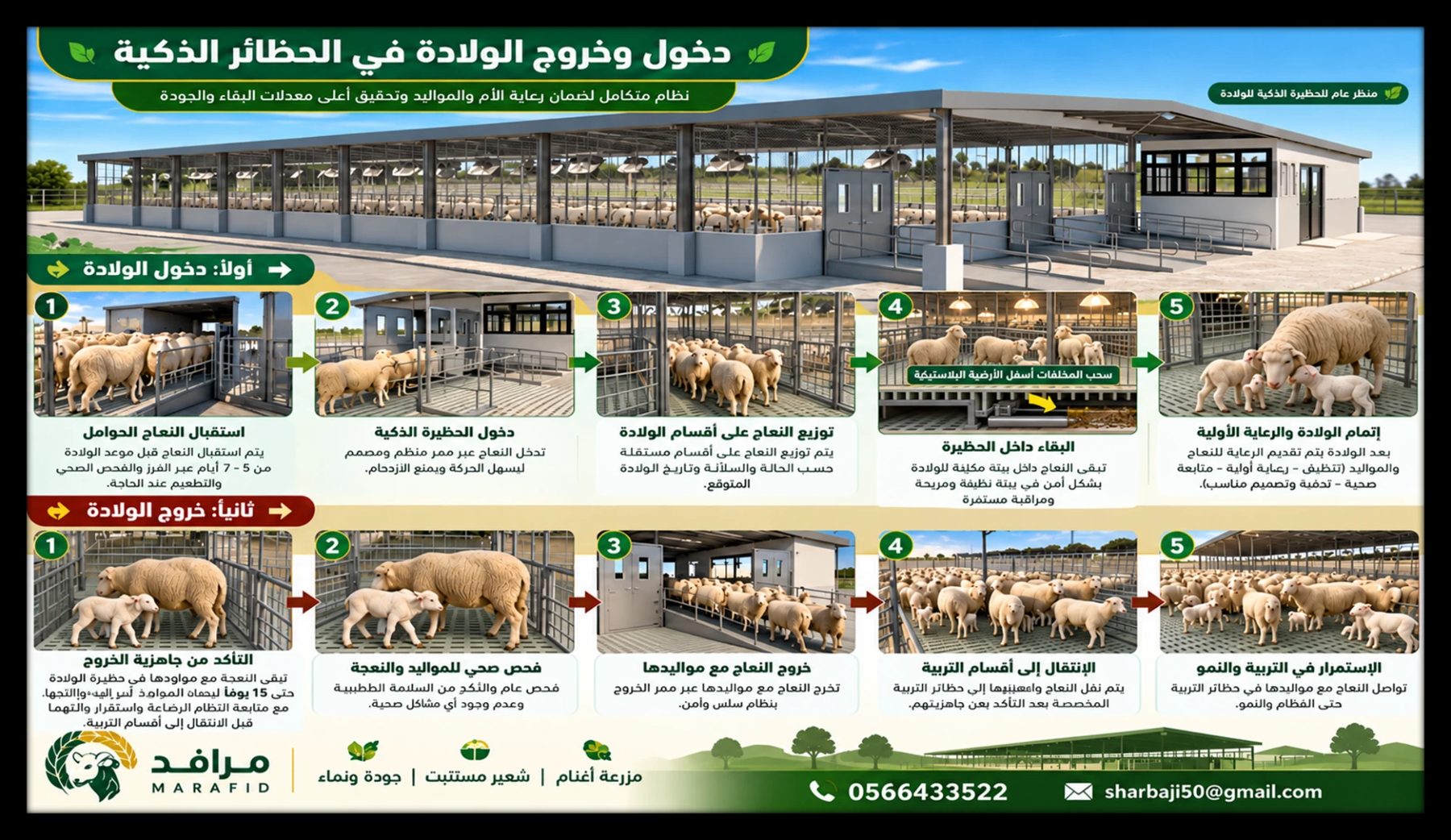

الشكل 11 دخول وخروج الولادةمراحل استقبال النعاج الحوامل ورعاية الولادة ثم خروج النعاج ومواليدها إلى أقسام التربية.
الشكل 12 مكونات المشروع العشرةمن مدخل الأغنام إلى المسلخ الذكي: عشرة مكونات متكاملة مع مخرجات المنظومة.
الشكل 13 لوحة تعريفية بالمشروعلوحة تعريفية بالمشروع ومكوناته العشرة ورؤيته الهندسية.

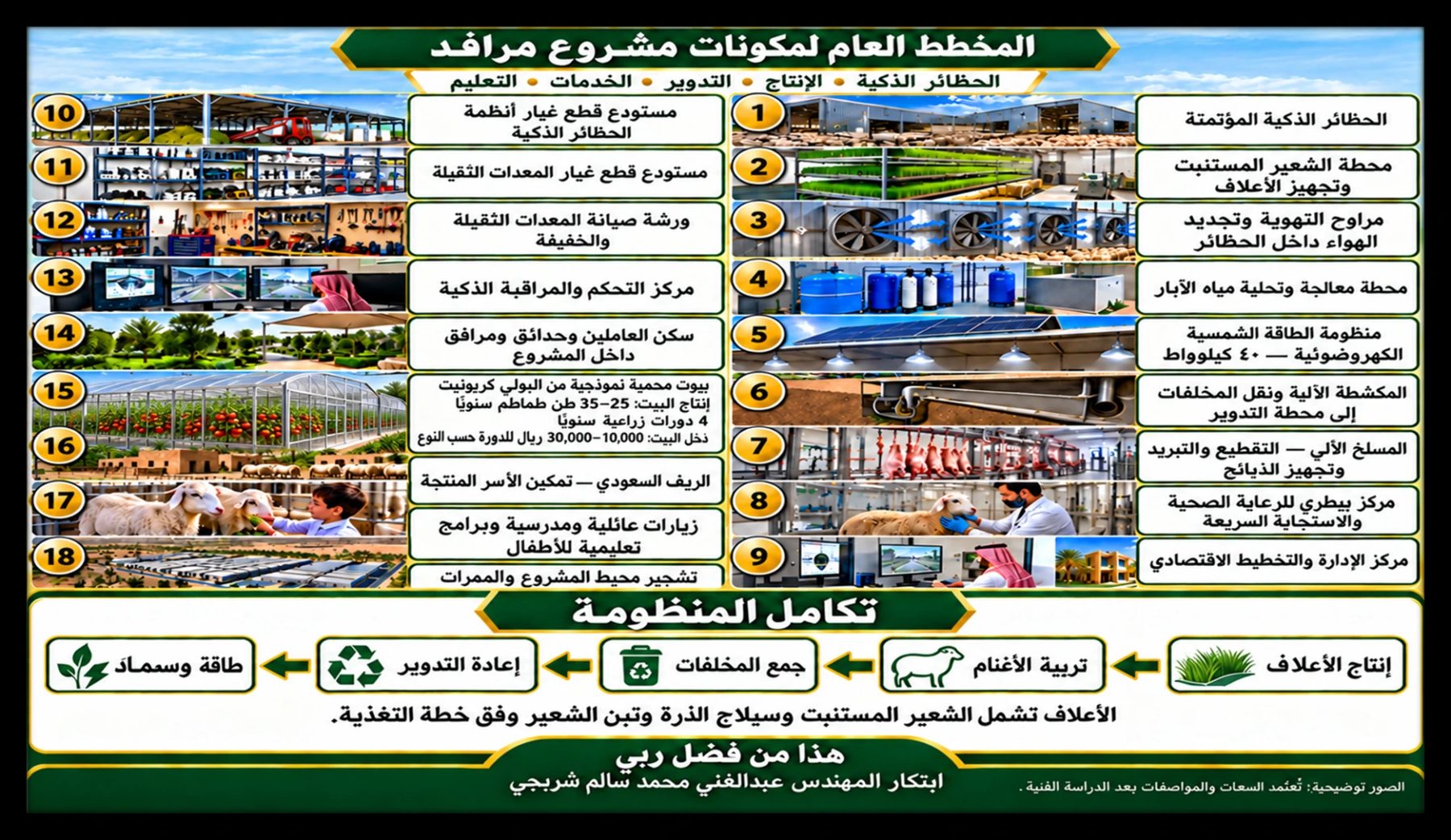

الشكل 14 المخطط العام لمكونات مشروع مرافدثمانية عشر مكوّنًا في منظومة واحدة: الحظائر والإنتاج والتدوير والخدمات والتعليم، وسلسلة التكامل من الأعلاف إلى الطاقة والسماد.

مكونات المخطط العام (18 مكوّنًا)

  1. 1الحظائر الذكية المؤتمتة
  2. 2محطة الشعير المستنبت وتجهيز الأعلاف
  3. 3مراوح التهوية وتجديد الهواء داخل الحظائر
  4. 4محطة معالجة وتحلية مياه الآبار
  5. 5منظومة الطاقة الشمسية الكهروضوئية - 40 كيلوواط
  6. 6المكشطة الآلية ونقل المخلفات إلى محطة التدوير
  7. 7المسلخ الآلي - التقطيع والتبريد وتجهيز الذبائح
  8. 8مركز بيطري للرعاية الصحية والاستجابة السريعة
  9. 9مركز الإدارة والتخطيط الاقتصادي
  10. 10مستودع قطع غيار أنظمة الحظائر الذكية
  11. 11مستودع قطع غيار المعدات الثقيلة
  12. 12ورشة صيانة المعدات الثقيلة والخفيفة
  13. 13مركز التحكم والمراقبة الذكية
  14. 14سكن العاملين وحدائق ومرافق داخل المشروع
  15. 15بيوت محمية نموذجية من البولي كربونيت
  16. 16الريف السعودي - تمكين الأسر المنتجة
  17. 17زيارات عائلية ومدرسية وبرامج تعليمية للأطفال
  18. 18تشجير محيط المشروع والممرات

سلسلة التكامل: إنتاج الأعلاف ← تربية الأغنام ← جمع المخلفات ← إعادة التدوير ← طاقة وسماد. والأعلاف تشمل الشعير المستنبت وسيلاج الذرة وتبن الشعير وفق خطة التغذية. «الصور توضيحية، وتُعتمد السعات والمواصفات بعد الدراسة الفنية».

-

الافتراضات والمصادر

  • المصدر: وثائق المشروع الداخلية (المواصفات الهندسية والبنية التحتية، وجدول الكميات، والدراسة التقديرية، والخطة الزمنية) وإنفوجرافيك المشروع، من ابتكار المهندس عبدالغني شربجي.
  • المساحات والكميات من وثيقة المواصفات؛ والتكاليف والعوائد والنسب المئوية تقديرات أولية معلنة وليست عروض أسعار.
  • تختلف المخططات التوضيحية (مسافات العنابر وعددها) بين اللوحات؛ والمرجع في الأبعاد هو جدول المساحات في القسم الثاني إلى حين اعتماد المخططات التنفيذية.
  • خفض الانبعاثات، وفعالية لون الأرضية في تقليل الحشرات، والاكتشاف المبكر للأمراض: أهداف تصميمية تحتاج إلى قياس ميداني.
  • الصور مجسمات وإنفوجرافيك توضيحية، وليست صورًا فعلية للمنشأة.
